Кейс №1
Объект: Новосибирская область, курортный посёлок Карачи
Тип работ: бестраншейная прокладка самотечной канализации методом ГНБ
Протяжённость: 236 метров
Диаметр новой трубы: ПНД Ø225 мм

Исходная ситуация

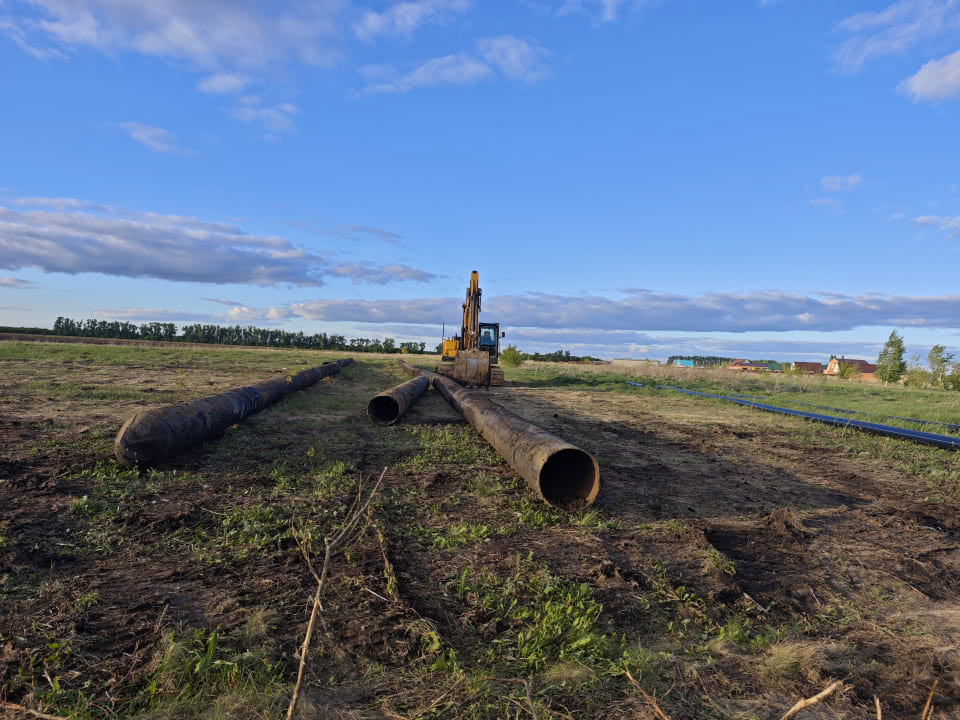

На объекте эксплуатировались два участка старой самотечной канализации из стали диаметром 150 мм общей длиной 236 метров: 130 и 106 метров. Трубопровод находился в аварийном состоянии, был фактически брошен и не подлежал восстановлению. Вариант санации старой трубы рассматривался, но после анализа от него отказались из-за состояния линии и сложности дальнейшей эксплуатации.
На трассе располагалось 9 железобетонных колодцев. Открытая перекладка потребовала бы масштабных земляных работ, демонтажа части конструкций и серьёзного вмешательства в существующую инфраструктуру. Поэтому основной задачей было восстановить работоспособность самотечной канализации без остановки объекта и без лишнего разрушения территории.
Принятое решение
Специалисты приняли решение проложить новую канализационную ветку из трубы ПНД Ø225 мм параллельным курсом методом горизонтально направленного бурения. Такой подход позволил обойти аварийную стальную трубу, сохранить существующие колодцы и выполнить работы с минимальным воздействием на территорию посёлка.

Новая линия была спроектирована с учётом уклонов, глубины заложения, расположения колодцев и фактических препятствий на трассе. Особое внимание уделили точности прохождения, так как для самотечной канализации критически важны правильная геометрия и стабильный уклон.
Сложности при выполнении работ
- Большое количество скрытых подземных препятствий («Эхо СССР»), включая бетонные конструкции, не обозначенные на схемах.
- Сильный электромагнитный фон от дорожных плит, который мешал работе локационной системы.
- Необходимость проходить через существующие железобетонные колодцы без их демонтажа.
- Аварийное состояние отдельных колодцев и большая глубина выполнения работ.
- Ограниченные условия для маневра техники и точной корректировки траектории бурения.

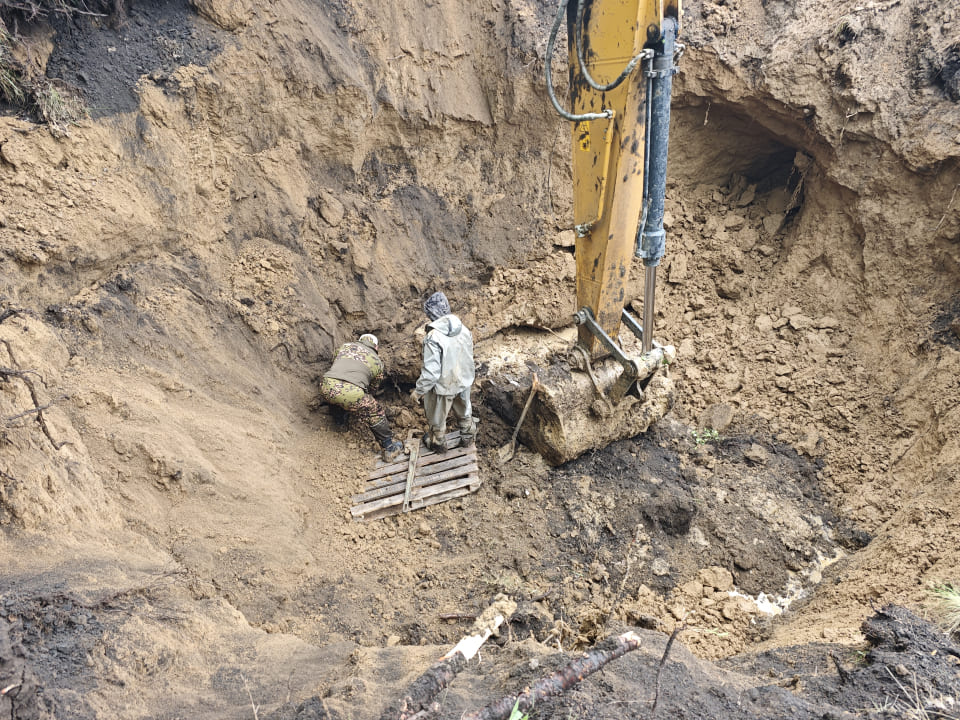

Несмотря на сложный электромагнитный фон и плотность подземных препятствий, бригада смогла выдержать проектную траекторию. Там, где требовалось, дополнительно выполнили ремонт колодцев, чтобы новая линия могла стабильно работать после подключения.

Этапы реализации проекта
- Обследовали существующую канализационную сеть и состояние аварийного трубопровода.
- Оценили возможность санации и приняли решение о строительстве новой ветки.
- Разработали трассу прохождения новой линии ПНД Ø225 мм.

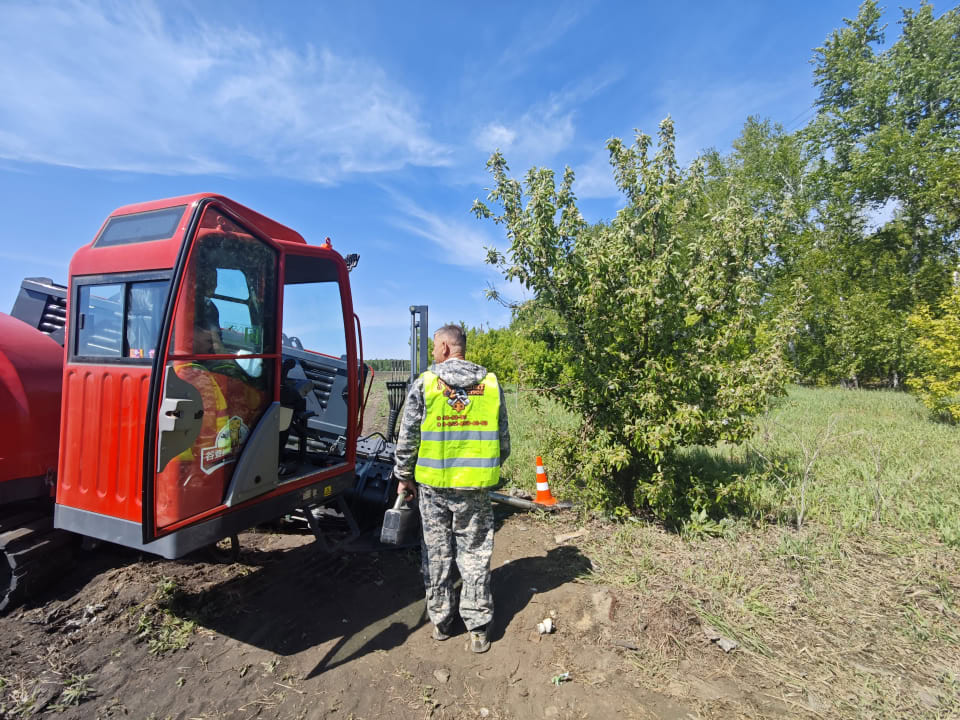

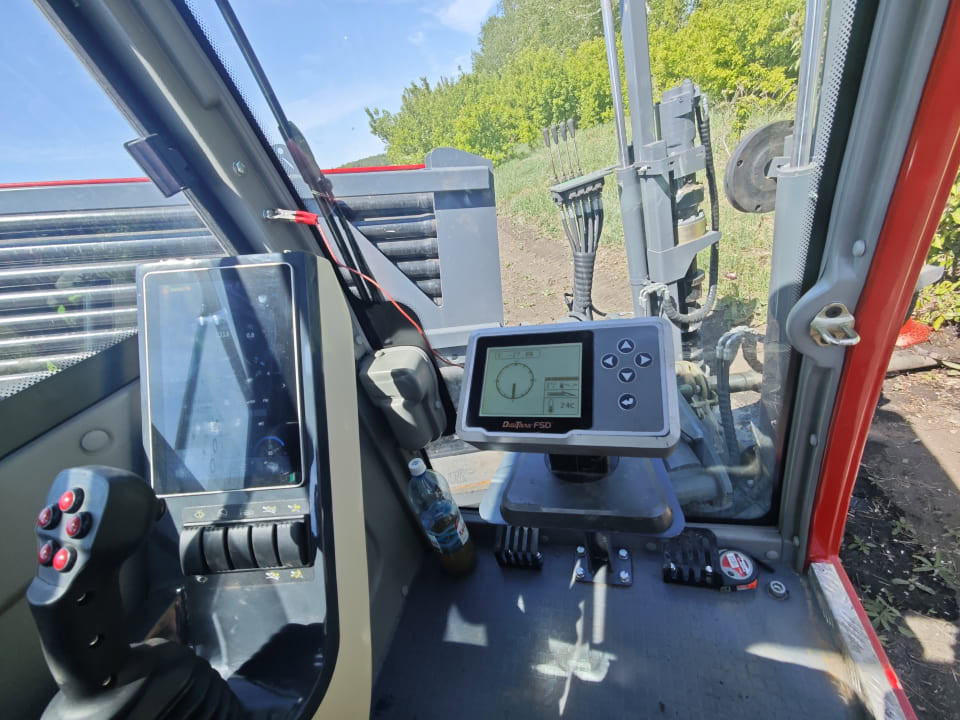

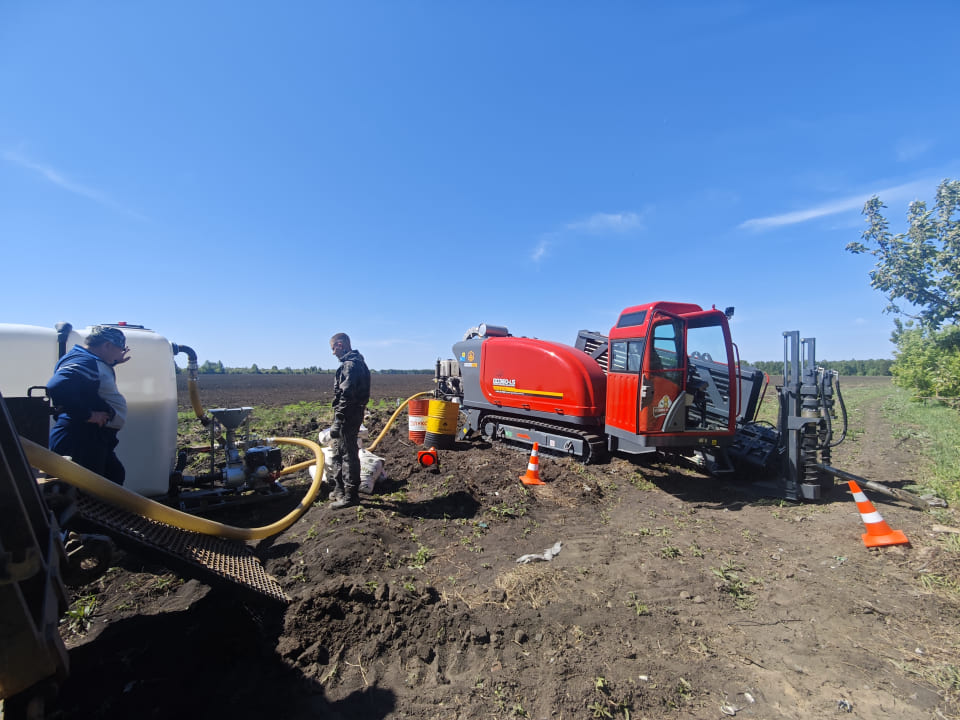

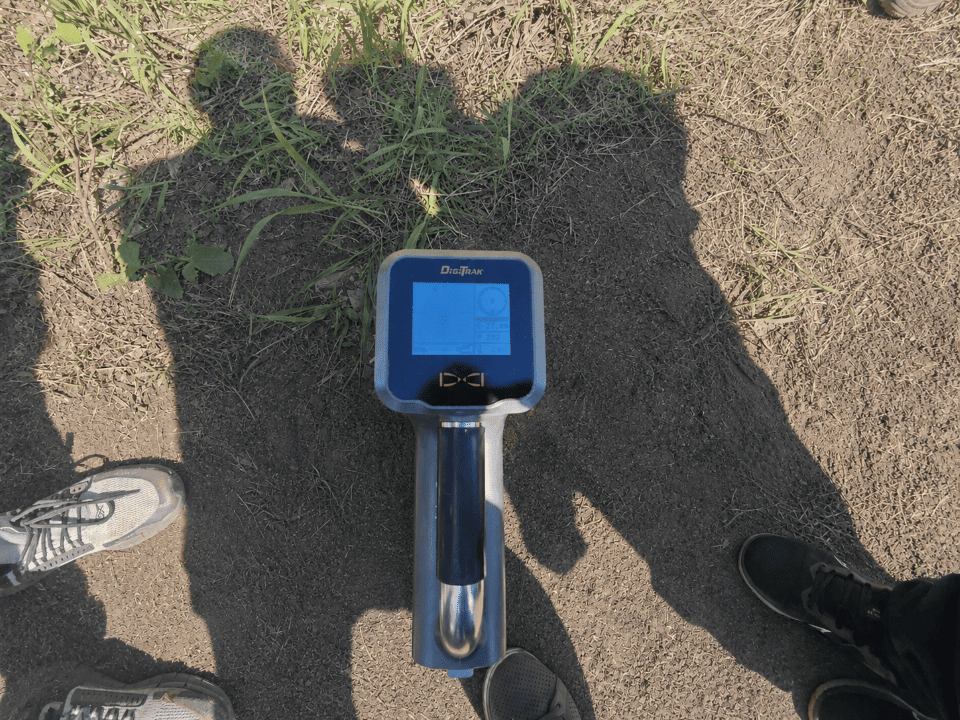

- Выполнили пилотное бурение с постоянным контролем положения буровой головки.

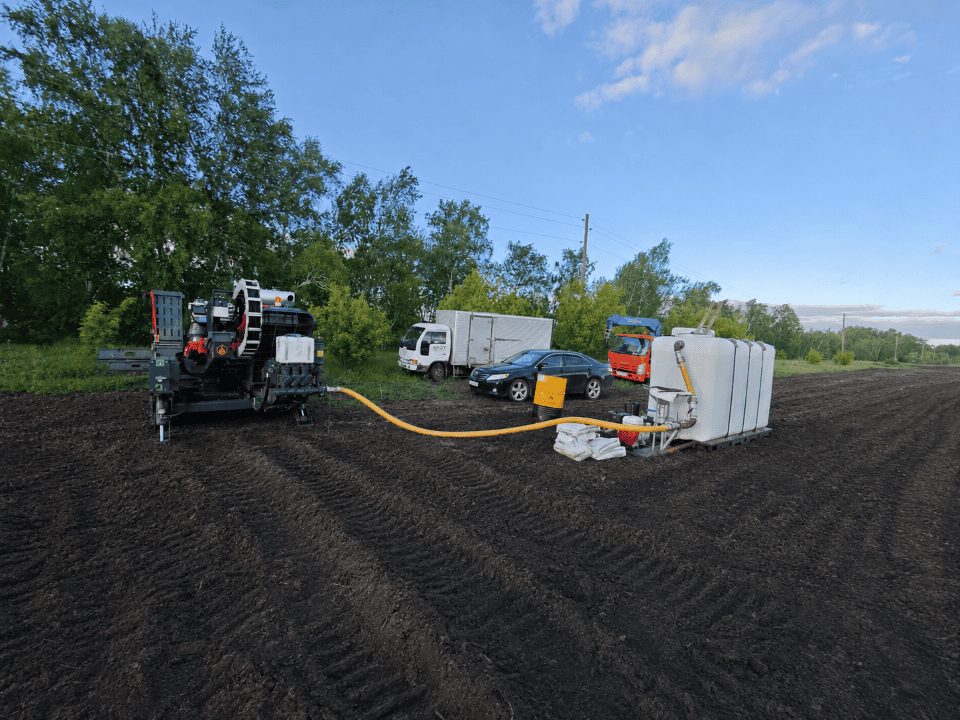

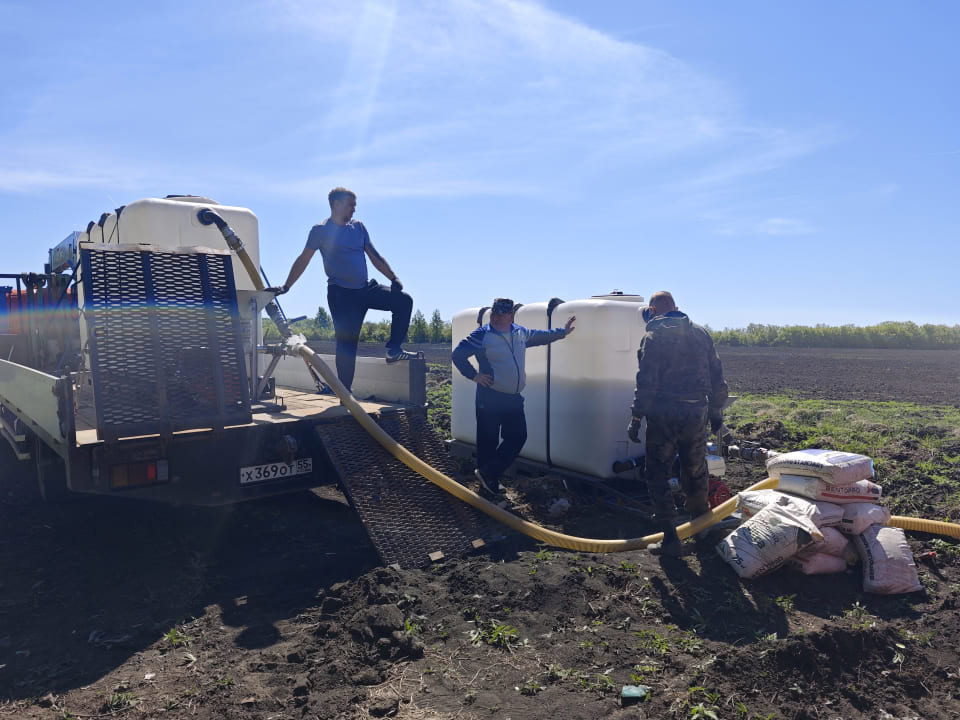

- Провели расширение скважины до необходимого диаметра.
- Выполнили протяжку новой трубы методом ГНБ.

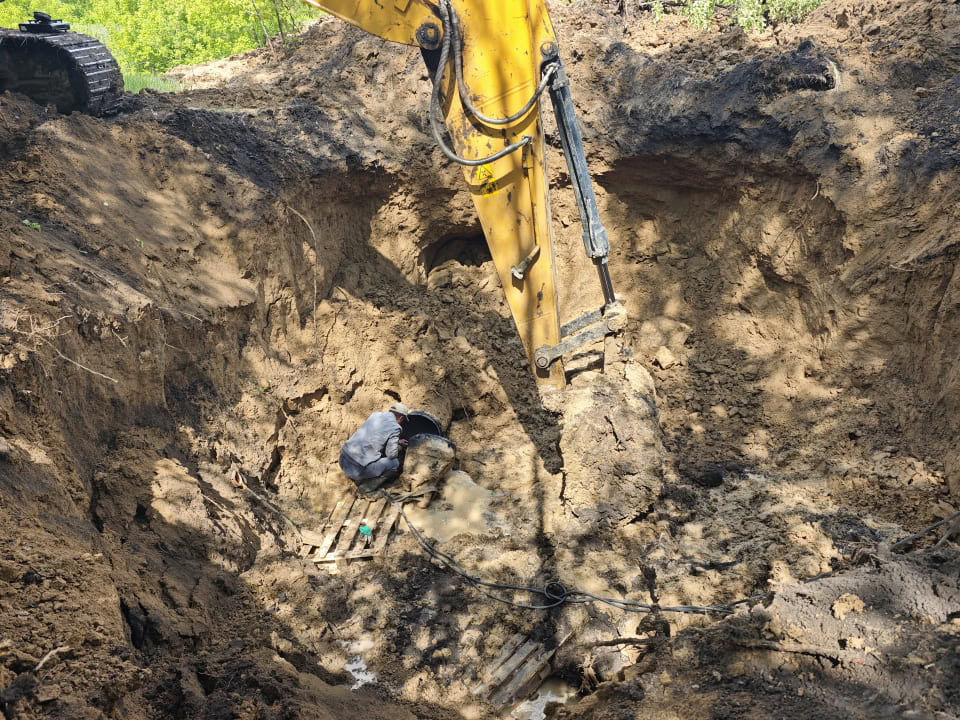

- Произвели подключение линии и восстановительные работы в колодцах.

Результат
Весь комплекс работ был выполнен за два дня. Для объекта с большим количеством железобетонных колодцев, скрытых препятствий и помех для локации такой срок является отличным результатом. Погрешность прохождения составила всего 1–2 %, что особенно важно для самотечной канализации.
Новая линия полностью восстановила работоспособность системы. Работы выполнены без масштабного вскрытия территории, без демонтажа существующих колодцев и без остановки инфраструктуры. Заказчик получил надёжное решение вместо аварийного стального трубопровода и остался удовлетворён качеством и сроками выполнения проекта.
